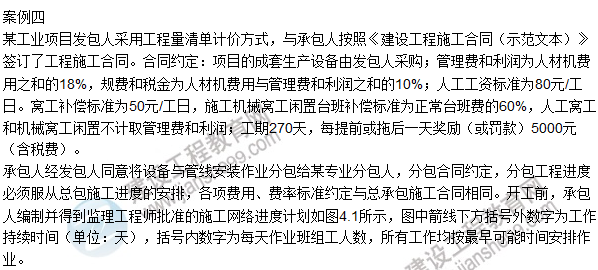

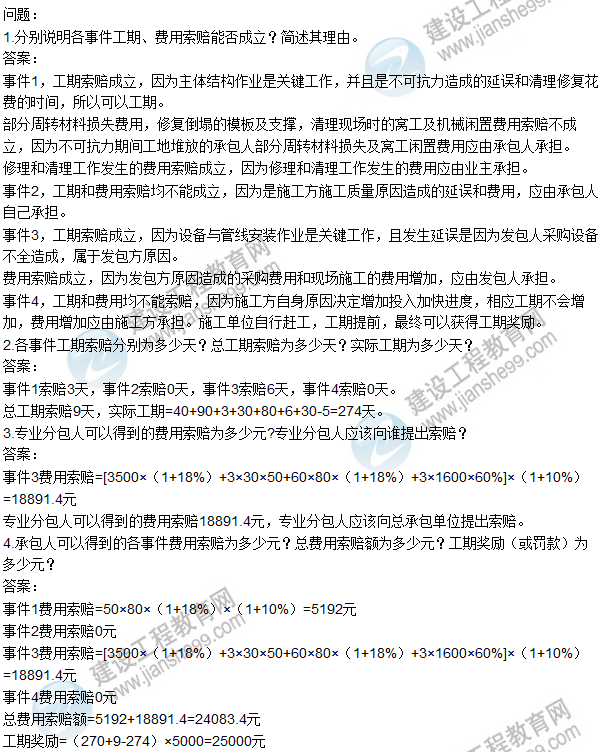

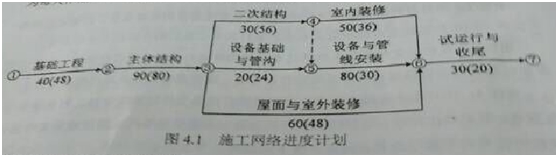

2015年造价工程师《建设工程造价案例分析》真题及答案(案例四)

2015年造价工程师《建设工程造价案例分析》真题及答案(案例四)

施工过程中发生了如下事件:
事件1:主体结构作业20天后,遇到持续两天的特大暴风雨,造成工地堆放的承包人部分周转材料损失费用2000元;特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A、B持续窝工闲置3个台班(台班费分别为:1200元/台班、900元/台班)。
事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大。经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材机费用1260元,使设备基础与管沟工作持续时间增加6天;
事件3:设备与管线安装作业中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费:1600元/台班),设备与管线安装工作持续时间增加3天;
事件4:为抢工期,经监理工程师同意,承包人将试运行部分工作提前安排,和设备与管线安装搭接作业5天,因搭接作业相互干扰降效使费用增加10000元。
其余各项工作的持续时间和费用没有发生变化。
上述事件后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。
2015年造价工程师《建设工程造价案例分析》真题及答案(案例四)

造价师考试辅导
立即选课 >>
辅导班次 班次介绍 购买
特色班 特色通关班 550元/科
特色无忧班 990元/科
购买 >
精品班 精品通关班 880元/科
精品无忧班 1500元/科
购买 >
实验班 实验通关班 1200元/科
实验无忧班 2200元/科
购买 >
定制班 定制通关班 2000元/科
定制无忧班 3600元/科
购买 >
移动班 手机/平板电脑专属课程,有效利用零散时间,10分钟学习一个知识点! 260元/科 购买 >
造价师报考指南
更多 >
会 搜
造价师考试辅导
了解课程 >
辅导书
更多 >
试题中心
栏目导航
版权声明

1、凡本网注明来源正保会计网校的所有作品,版权均属正保会计网校所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明来源:正保会计网校。违反上述声明者,本网将追究其法律责任。

2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。

3、本网站欢迎积极投稿。

4、联系方式:

编辑信箱:tougao@chinaacc.com

电话:010-82319999-2110

Copyright © 2000 - 2024 www.chinaacc.com All Rights Reserved. 北京正保会计科技有限公司 版权所有

京B2-20200959 京ICP备20012371号-7 出版物经营许可证 京公网安备 11010802044457号
