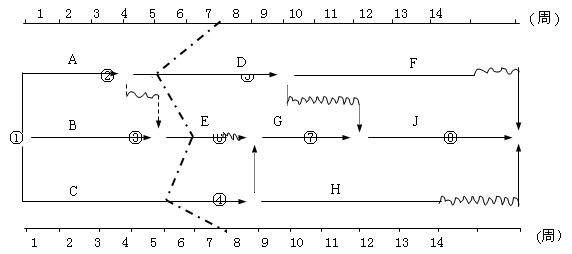

  [例4.5.3]某工程项目时标网络计划如图4.5.15所示。该计划执行到第6周末检查实际进度时,发现工作A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,试用前锋线法进行实际进度与计划进度的比较。

 某工程前锋线比较图

图4.5.15 某工程前锋线比较图

  [解]根据第6周末实际进度的检查结果绘制前锋线,如图4.5.15中点划线所示。通过比较可以看出:

  (1)工作D实际进度拖后2周,将使其后续工作F的最早开始时间推迟2周,并使总工期延长1周;

  (2)工作E实际进度拖后1周,既不影响总工期,也不影响其后续工作的正常进行;

  (3)工作C实际进度拖后2周,将使其后续工作G、H、J的最早开始时间推迟2周。由于工作G、J开始时间的推迟,从而使总工期延长2周。

  综上所述,如果不采取措施加快进度,该工程项目总工期将延长2周。

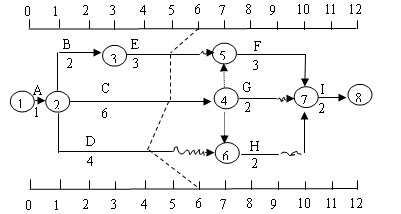

  [例]某双代号时标网络图计划如下图,该计划执行到第6天末时的实际进度如前锋线所示,则下列结论不正确的是( )。

某工程前锋线比较图

  A.E对后续工作及总工期均无影响
  B.C拖后一天,造成工期延长一天
  C.D 拖后两天,但对后续工作及总工期均无影响
  D.C 拖后一天,但不影响其后续工作FGHI的正常进行

  答案:D

  2. 列表比较法

  (二)网络计划的调整

  当实际进度偏差影响到后续工作、总工期而需要调整进度计划时,其调整方法主要有两种。

  1. 改变某些工作间的逻辑关系

  2. 缩短某些工作的持续时间

建设工程教育网整理

, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2011年造价工程师《理论与法规》教材讲解(11), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/201107/zh0721314191711021931.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=131105587700000, ReferName=null, ReferURL=null, Keyword=造价工程师考试讲义,造价工程师讲义下载,造价工程师, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2011-07-19 14:11:17.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM258888, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2011-07-19 14:11:17.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2011年造价工程师《理论与法规》教材讲解(11), Link=/new/201107/zh0721314191711021931.shtml, ContentPageSize=1, Content=

  [例4.5.3]某工程项目时标网络计划如图4.5.15所示。该计划执行到第6周末检查实际进度时,发现工作A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,试用前锋线法进行实际进度与计划进度的比较。

 某工程前锋线比较图

图4.5.15 某工程前锋线比较图

  [解]根据第6周末实际进度的检查结果绘制前锋线,如图4.5.15中点划线所示。通过比较可以看出:

  (1)工作D实际进度拖后2周,将使其后续工作F的最早开始时间推迟2周,并使总工期延长1周;

  (2)工作E实际进度拖后1周,既不影响总工期,也不影响其后续工作的正常进行;

  (3)工作C实际进度拖后2周,将使其后续工作G、H、J的最早开始时间推迟2周。由于工作G、J开始时间的推迟,从而使总工期延长2周。

  综上所述,如果不采取措施加快进度,该工程项目总工期将延长2周。

  [例]某双代号时标网络图计划如下图,该计划执行到第6天末时的实际进度如前锋线所示,则下列结论不正确的是( )。

某工程前锋线比较图

  A.E对后续工作及总工期均无影响
  B.C拖后一天,造成工期延长一天
  C.D 拖后两天,但对后续工作及总工期均无影响
  D.C 拖后一天,但不影响其后续工作FGHI的正常进行

  答案:D

  2. 列表比较法

  (二)网络计划的调整

  当实际进度偏差影响到后续工作、总工期而需要调整进度计划时,其调整方法主要有两种。

  1. 改变某些工作间的逻辑关系

  2. 缩短某些工作的持续时间

建设工程教育网整理

}
