[例4.4.4]仍以[例4.4.3]四幢大板结构楼房为例,为加快施工进度,增加专业工作队,组织成倍节拍流水施工。
(1)计算流水步距。流水步距等于流水节拍的最大公约数,即:
K=Min[5,10,10,5]=5

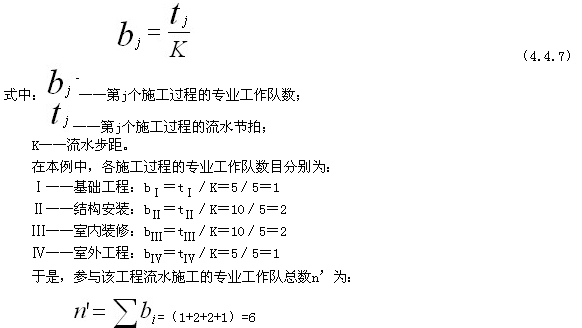

(2)确定专业工作队数目。每个施工过程成立的专业工作队数可按公式(4.4.7)计算:
(3)绘制成倍节拍流水施工进度计划图。在加快的成倍节拍流水施工进度计划图中,除表明施工过程的编号或名称外,还应表明专业工作队的编号。在表明各施工段的编号时,一定要注意有多个专业工作队的施工过程。各专业工作队连续作业的施工段编号不应该是连续的,否则,无法组织合理的流水施工。
根据图4.4.5所示进度计划编制的成倍节拍流水施工进度计划如图4.4.6所示。

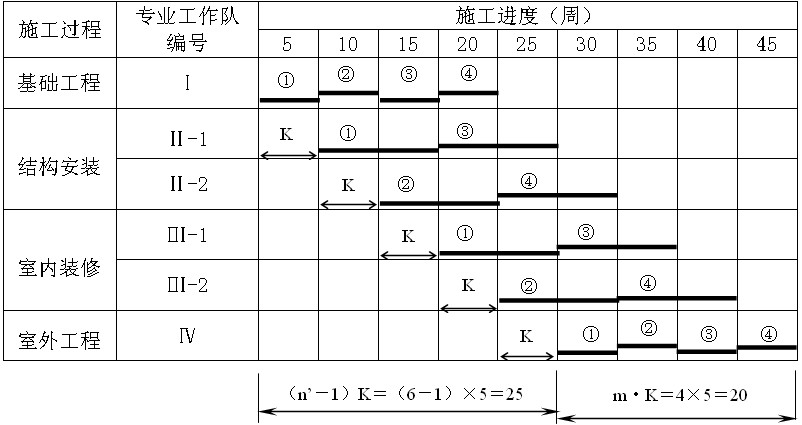

图4.4.6 大板结构楼房成倍节拍流水施工计划
(4)确定流水施工工期。由图4.4.6可知,本计划中没有组织间歇、工艺间歇及提前插入,故根据公式(4.4.6)算得流水施工工期为:
T=(m+n‘-1)K=(4+6-1)×5=45(周)
与异步距异节奏流水施工进度计划比较,该工程组织成倍节拍流水施工,可使总工期缩短15周。
[例]某工程组织成倍节拍流水施工,10个施工段,4个施工过程的流水节拍分别为3天,6天,6天,12天,则总工期为( )天。
A 39 B 49 C 54 D 78
答案:C
思路:首先计算流水步距。流水步距等于流水节拍的最大公约数,即:
K=Min[3,6,6,12]=3
建设工程教育网整理
, CopyImageFlag=null, Format=null, SiteID=1, CatalogID=788, CatalogInnerCode=000020000002000001, TopCatalog=000020, BranchInnerCode=0001, ContentTypeID=Article, Title=2011造价工程师《理论与法规》专家分析(10), SubTitle=, ShortTitle=, TitleStyle=null, ShortTitleStyle=null, SourceTitle=, Author=zhoulihua, Editor=null, Summary=, LinkFlag=N, RedirectURL=null, StaticFileName=/new/201107/zh084429415151711022941.shtml, Status=30, TopFlag=0, TopDate=null, TemplateFlag=N, Template=null, OrderFlag=131071304400000, ReferName=null, ReferURL=null, Keyword=造价工程师课程,造价工程师讲义,造价工程师,施工进, RelativeContent=null, RecommendBlock=null, CopyType=0, CopyID=0, HitCount=0, StickTime=0, PublishFlag=Y, Priority=1, IsLock=null, LockUser=null, PublishDate=2011-07-15 14:57:24.0, DownlineDate=null, ArchiveDate=null, LogoFile=null, Tag=null, Source=, SourceURL=null, Weight=0, ClusterSource=null, ClusterTarget=null, ContributeFlag=null, ContributeUID=0, ConfigProps=NextContent= CKECommentFlag=N PrevContent= Staticize= CommentEnable= CommentEndTime= CommentStartTime= ContentWorkflowInstanceID= , Prop1=PM258893, Prop2=0, Prop3=null, Prop4=null, AddUser=zhoulihua, AddTime=2011-07-15 14:57:24.0, ModifyUser=, ModifyTime=null, NextContent=, OldPublishFolder=, PrevContent=, Staticize=Y, CommonContentDimCatalogIDSet=null, ContentWorkflowInstanceID=0, CommentEnable=Y, CommentEndTime=, CommentStartTime=, HasBadword=, Name=2011造价工程师《理论与法规》专家分析(10), Link=/new/201107/zh084429415151711022941.shtml, ContentPageSize=1, Content=[例4.4.4]仍以[例4.4.3]四幢大板结构楼房为例,为加快施工进度,增加专业工作队,组织成倍节拍流水施工。
(1)计算流水步距。流水步距等于流水节拍的最大公约数,即:
K=Min[5,10,10,5]=5
(2)确定专业工作队数目。每个施工过程成立的专业工作队数可按公式(4.4.7)计算:
(3)绘制成倍节拍流水施工进度计划图。在加快的成倍节拍流水施工进度计划图中,除表明施工过程的编号或名称外,还应表明专业工作队的编号。在表明各施工段的编号时,一定要注意有多个专业工作队的施工过程。各专业工作队连续作业的施工段编号不应该是连续的,否则,无法组织合理的流水施工。
根据图4.4.5所示进度计划编制的成倍节拍流水施工进度计划如图4.4.6所示。
图4.4.6 大板结构楼房成倍节拍流水施工计划
(4)确定流水施工工期。由图4.4.6可知,本计划中没有组织间歇、工艺间歇及提前插入,故根据公式(4.4.6)算得流水施工工期为:
T=(m+n‘-1)K=(4+6-1)×5=45(周)
与异步距异节奏流水施工进度计划比较,该工程组织成倍节拍流水施工,可使总工期缩短15周。
[例]某工程组织成倍节拍流水施工,10个施工段,4个施工过程的流水节拍分别为3天,6天,6天,12天,则总工期为( )天。
A 39 B 49 C 54 D 78
答案:C

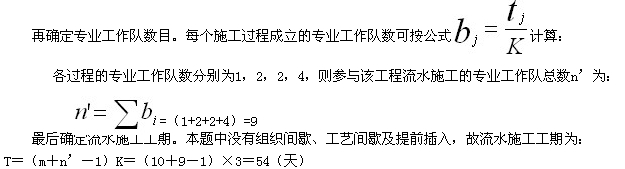

思路:首先计算流水步距。流水步距等于流水节拍的最大公约数,即:
K=Min[3,6,6,12]=3
建设工程教育网整理
}
