中级经济《建筑与房地产》易错题:时标网络图

来源: 正保会计网校 编辑:jy 2022/08/04 10:13:53 字体:

准备2022年中级经济师报考的小伙伴,此刻备考正当时!正保会计网校为各位伙伴准备了本周中级经济师《建筑与房地产》易错题,快来看!

易错题

【多选题】

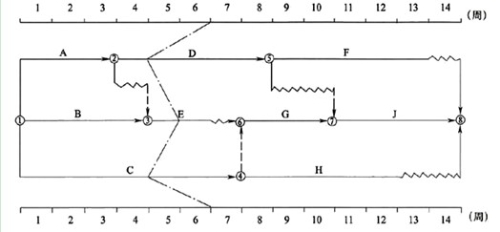

下列关于时标网络图的说法,正确的有( )。


A、工作D的实际进度拖后2周,不影响总工期
B、工作C的实际进度拖后2周,使总工期拖后2周
C、工作E的实际进度拖后1周,不影响紧后工作的最早开始时间
D、工作C的实际进度拖后2周,使紧后工作的最早开始时间拖后2周
E、工作E的实际进度超前1周,不影响总工期

查看易错题点评
【答案】
BCD
【点评】

本题考查时标网络图。从图中看出,工作C的实际进度为6,比它的原计划4,拖后了2周。C工作的紧后工作是H,C工作拖后2周,使得H工作的最早开始时间拖后2周,使总工期拖后2周。工作E有一周的曲线,所以,它实际进度拖后1周,不影响紧后工作的最早开始时间。
