24周年

财税实务 高薪就业 学历教育
APP下载
APP下载新用户扫码下载
立享专属优惠

安卓版本:8.7.41 苹果版本:8.7.40

开发者:北京正保会计科技有限公司

应用涉及权限:查看权限>

APP隐私政策:查看政策>

HD版本上线:点击下载>

中级经济师《建筑与房地产》易错题:网络计划实施中的检查和分析

来源: 正保会计网校 编辑:LJ 2023/08/24 11:01:11 字体:

备考中级经济师,只听课不做题是无法掌握知识点的!网校为大家准备了本周中级经济师《建筑与房地产》易错题,赶快来练习吧!

中级经济师《建筑与房地产》易错题

【单选题】

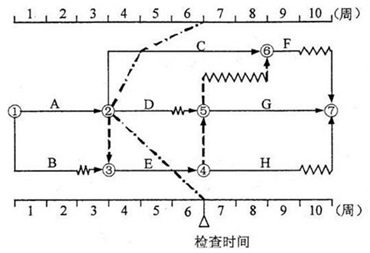

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出( )。

建筑与房地产易错题

A、C工作实际进度拖后2周,影响工期2周

B、D工作实际进度超前2周,不影响工期

C、D工作实际进度拖后3周,影响工期2周

D、E工作实际进度拖后1周,不影响工期

查看易错题点评
【答案】
C
【点评】

本题考查网络计划实施中的检查与分析。C工作实际进度拖后2周,其总时差为1周,所以影响工期1周。D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周。E工作实际进度拖后1周,其总时差为0,影响总工期1周。

中级经济师题库

各位考生可以利用网校中级经济师题库刷题,想做更多高质量练习题,可以购买必刷1000题辅导书,刷基础,刷进阶,刷冲关,科学划分,逐个击破!购买必刷1000题>>

回到顶部
折叠
网站地图

Copyright © 2000 - www.chinaacc.com All Rights Reserved. 北京正保会计科技有限公司 版权所有

京B2-20200959 京ICP备20012371号-7 出版物经营许可证 京公网安备 11010802044457号
