24周年

财税实务 高薪就业 学历教育
APP下载
APP下载新用户扫码下载
立享专属优惠

安卓版本:8.7.50 苹果版本:8.7.50

开发者:北京正保会计科技有限公司

应用涉及权限:查看权限>

APP隐私政策:查看政策>

HD版本上线:点击下载>

中级经济师建筑与房地产2020年试题(考生回忆版):时标网络图

来源: 正保会计网校 编辑:会做梦的鱼 2021/04/20 10:30:43 字体:

中级经济师试题 · 建筑与房地产 · 多选题

下列关于时标网络图的说法,正确的有( )。

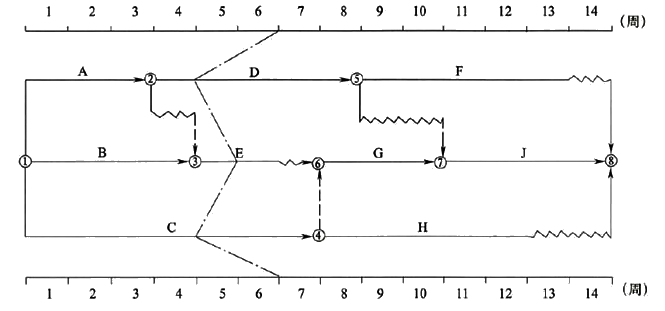

时标网络图

A.工作D的实际进度拖后2周,不影响总工期

B.工作C的实际进度拖后2周,使总工期拖后2周

C.工作E的实际进度拖后1周,不影响紧后工作的最早开始时间

D.工作C的实际进度拖后2周,使紧后工作的最早开始时间拖后2周

E.工作E的实际进度超前1周,不影响总工期

【答案】BCD

【解析】本题考查时标网络图。从图中看出,工作C的实际进度为6,比它的原计划4,拖后了2周。C工作的紧后工作是H,C工作拖后2周,使得H工作的最早开始时间拖后2周,使总工期拖后2周。工作E有一周的曲线,所以,它实际进度拖后1周,不影响紧后工作的最早开始时间。

【出题角度】本题考查时标网络图。

【难易度】难

【点评】本题考查第五章知识点“时标网络计划”。该题目所涉及知识点在下列正保会计网校(www.chinaacc.com)2020年中级经济师《建筑与房地产经济专业知识与实务》辅导中均有体现:①林澍老师基础班第五章第06讲;②林澍老师冲刺班第五章。

注意:经济师考试官方不公布试题及答案,以上经济师试题是根据广大考生回忆的部分试题内容和考点,可能无法和考试题目完全匹配,网校老师的答案解析和思路仅供大家参考。


回到顶部
折叠
网站地图

Copyright © 2000 - www.chinaacc.com All Rights Reserved. 北京正保会计科技有限公司 版权所有

京B2-20200959 京ICP备20012371号-7 出版物经营许可证 京公网安备 11010802044457号
